김성환 기후부 장관은 지난 21일 하남 동서울변전소 현장을 찾아 증설을 반대하는 지역 주민과 간담회를 열고 절차상 하자와 주민수용성 문제 등을 다시 살펴보겠다고 밝혔다. 김 장관이 한국전력공사의 사업 추진 절차상 하자 등을 살펴보겠다고 한 것을 고려할 때 사실상 재검토 가능성이 커졌다는 평가다.
|

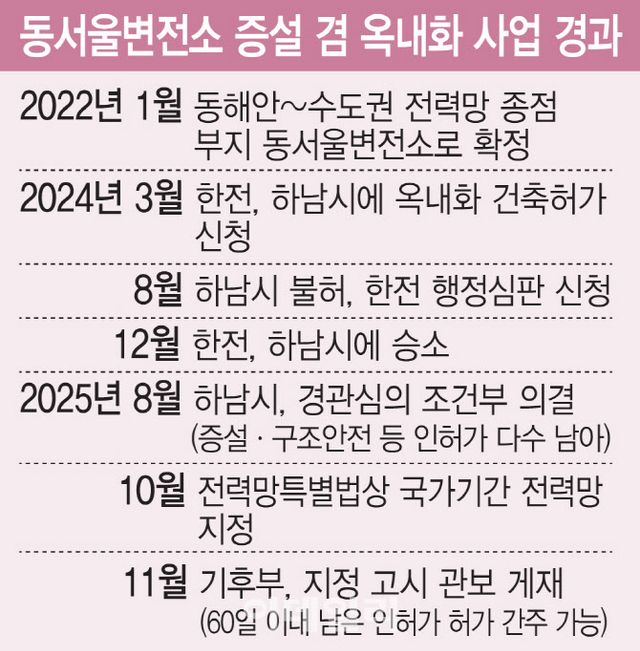

동서울변전소 증설이 지연 또는 좌초된다면 수도권 전력 수급 계획 전반에 차질이 불가피하다는 점에서 우려가 커지고 있다. 한전은 2022년 동서울변전소를 이 송전망의 도착지로 확정하고 2027년 12월까지 증설을 완료키로 했으나 하남시에 사업 허가를 신청한 이후 발이 묶인 상태다.
한전과 이 사업 양해각서(MOU)까지 체결했던 하남시는 지역 주민의 반발에 건축허가 신청을 불허했고, 행정심판 패소 후에도 남은 인허가 불허로 시간을 끌어 왔다.
그나마 전력망 특별법 시행으로 정부가 지방자치단체 인허가를 대신할 수 있게 됐지만, 기후에너지환경부 수장이 재검토 가능성을 시사하며 불확실성만 더 커졌다. 지난 9월 전력망 특별법 시행에 따라 동서울변전소를 포함한 99개 사업이 패스트트랙에 지정·포함됐고 이달 5일 관보에 게재됐다. 법적으론 60일이 지난 내년 1월 5일 정부가 사업 허가를 내릴 수 있다.
그러나 정부가 내년 6월 지방선거를 앞두고 1만여 지역 주민이 반발하는 증설 사업을 제때 추진하기는 어려울 것이라는 전망에 힘이 실린다. 이곳을 지역구로 둔 추미애 더불어민주당 의원(하남시갑)도 이날 간담회에 참석해 증설 반대의 뜻을 재차 밝히기도 했다.
유승훈 서울과학기술대 미래에너지융합학과 교수는 “현실적으론 내년 6월 선거가 끝나야 협의가 이뤄질 것 같다”고 전망했다.
문제는 동서울변전소 사업 차질이 정부의 에너지·산업정책 전반에 차질을 불러올 수 있다는 점이다. 대표적으로 삼성전자와 SK하이닉스 등이 600조원을 투입해 조성 중인 용인 반도체 클러스터의 전력 수급 차질로 이어질 수 있다.
박종배 건국대 전기공학과 교수는 “전력망 확충계획의 차질은 에너지·AI 등 정부 주요 정책 차질의 첫 번째 신호”라며 “가능한 대화와 설득을 통해 필요한 전력망 사업을 추진해야 하지만 시간이 많지 않아 결국 정해진 절차에 따라 원칙대로 문제를 풀어야 한다”고 했다.
|
